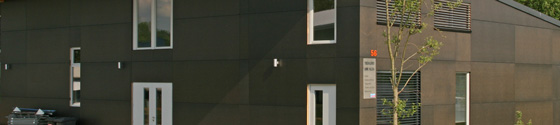

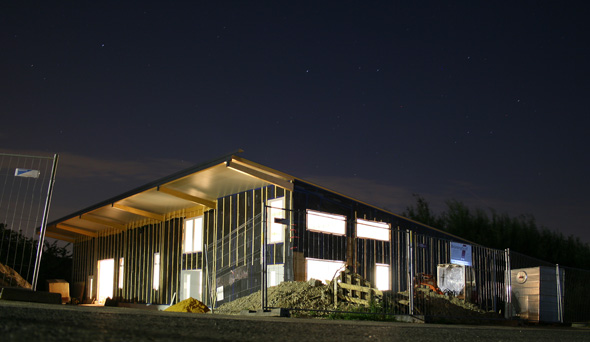

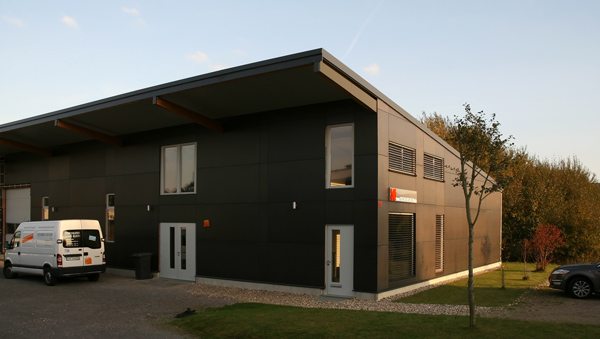

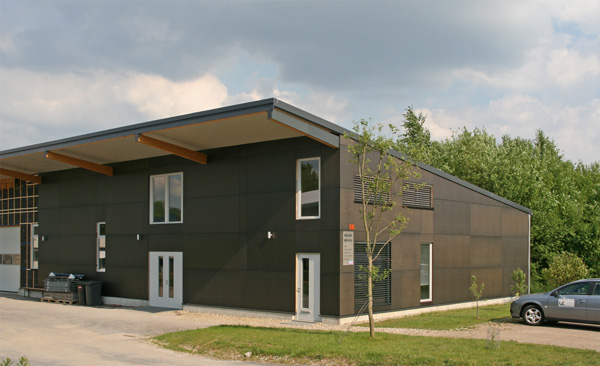

• Aktueller Stand des Neubaus:

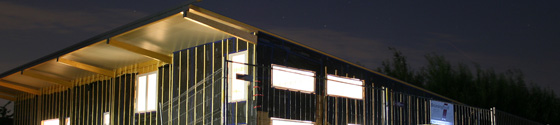

Es ist Herbst, die Welt wird bunt...

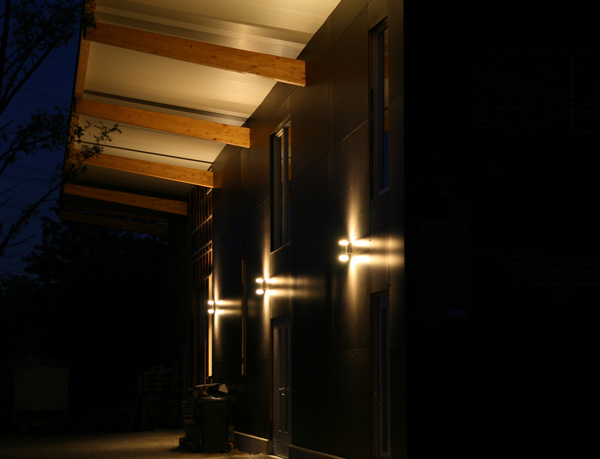

...und dunkel. Aber mit Leuchtreklame!

• Das Video der Planung:
• Chronologischer Ablauf der Bauarbeiten:

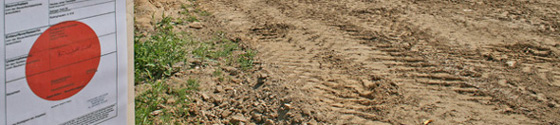

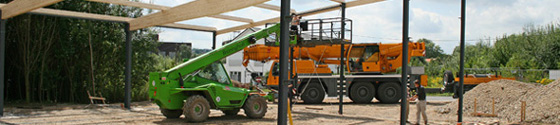

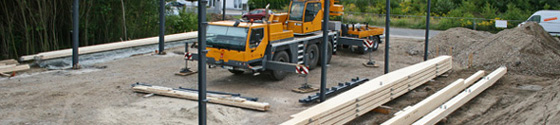

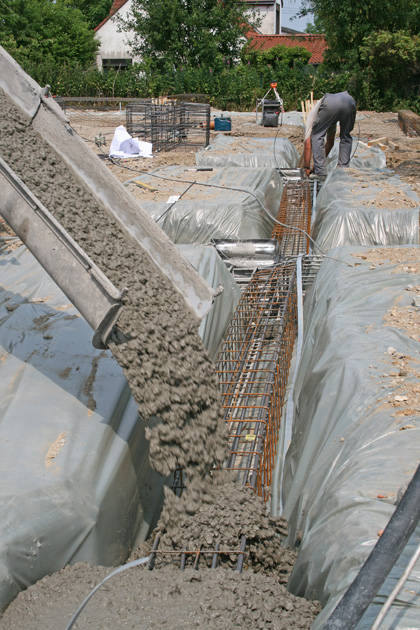

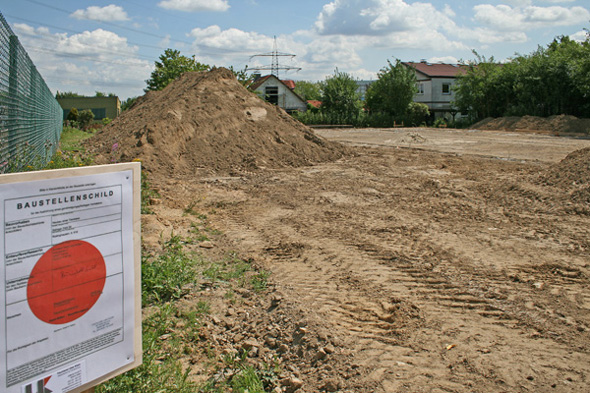

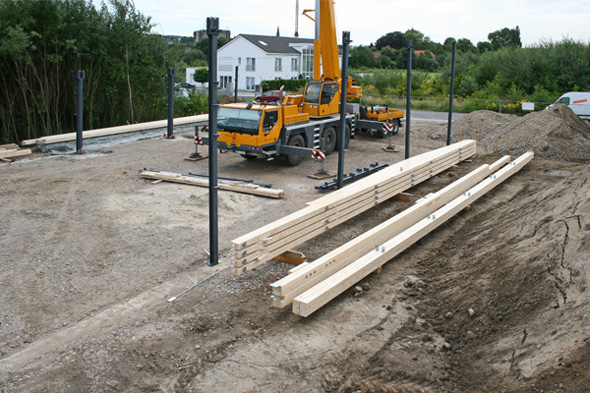

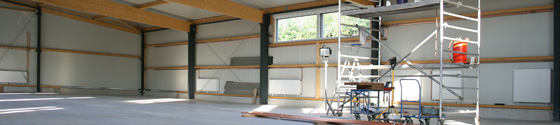

Erdarbeiten und Fundamentierung wurden im Juni begonnen und im Juli 2009 abgeschlossen.

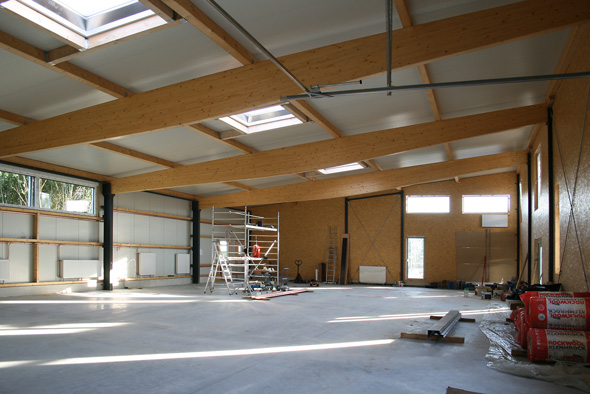

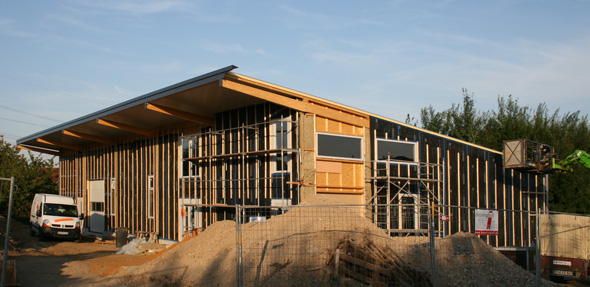

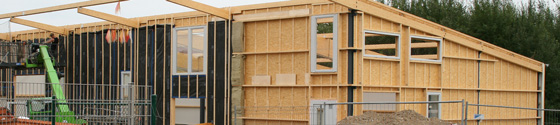

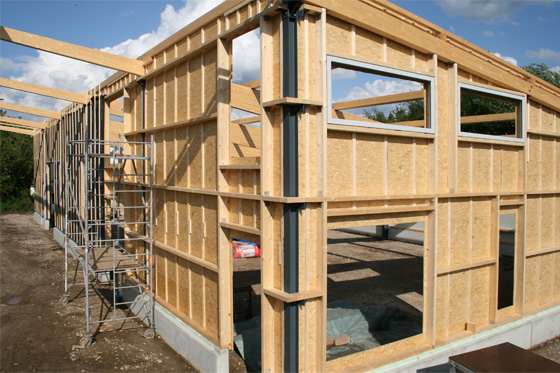

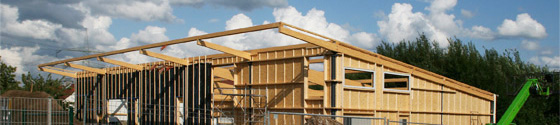

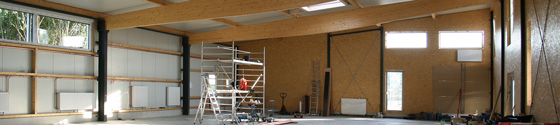

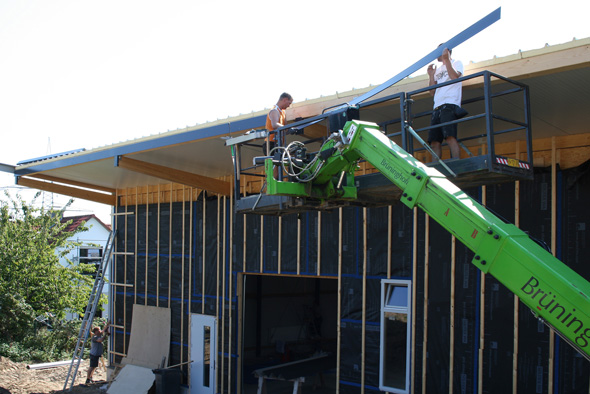

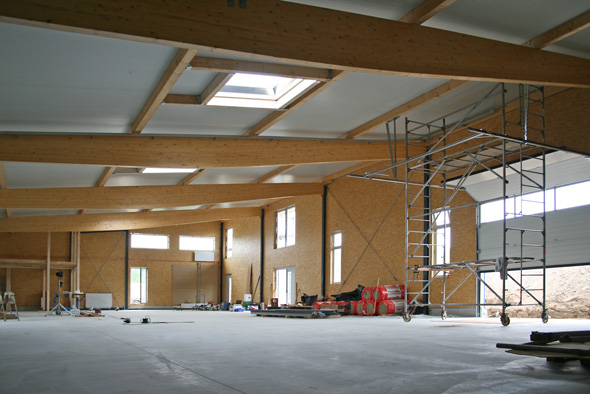

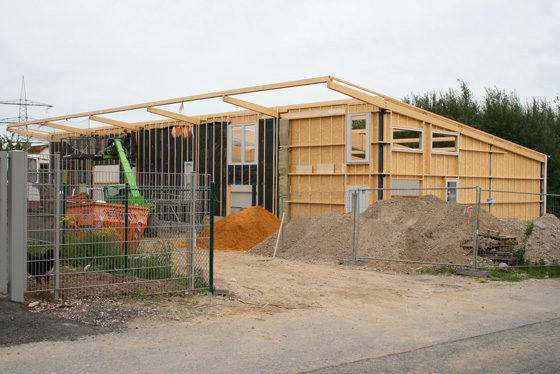

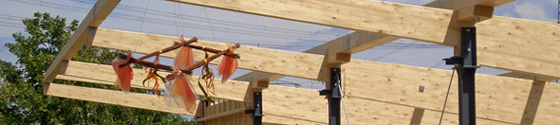

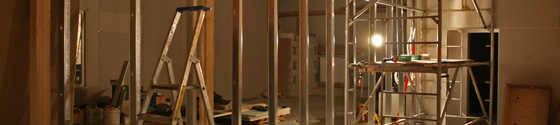

Unser Hallenbauer war die Firma Brünninghoff aus Heiden / Westfalen: Zuverlässig und qualifiziert, bei Bedarf schlüsselfertig. Wir haben die Hälfte der Wandflächen selbst erstellt.

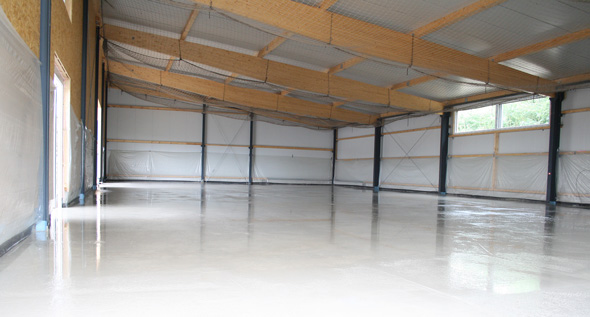

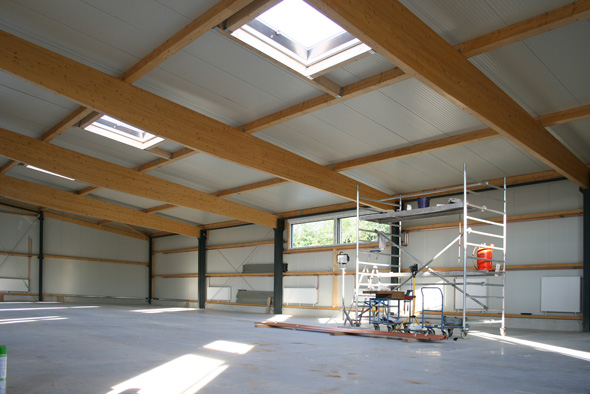

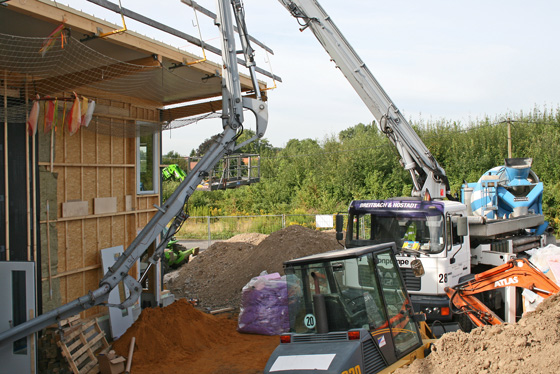

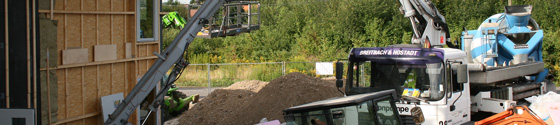

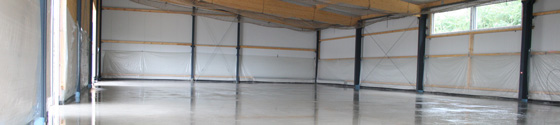

Der Faserzementboden ist flügelgeglättet und mit einer Korundschicht verschleissfest gemacht.

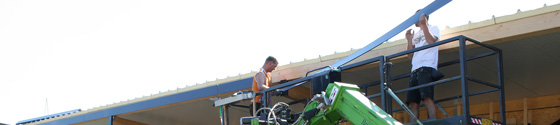

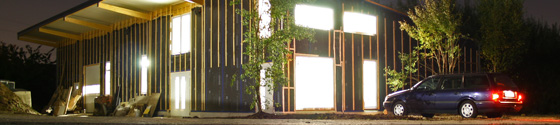

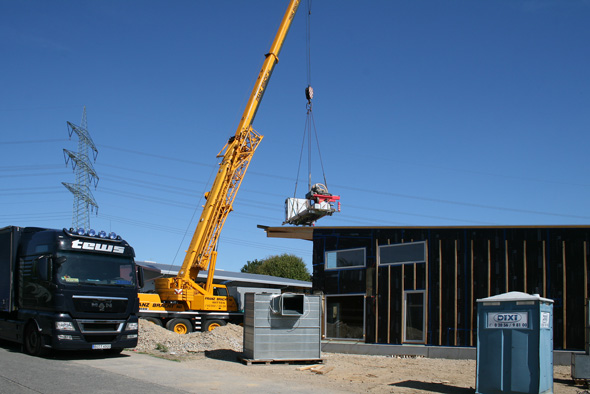

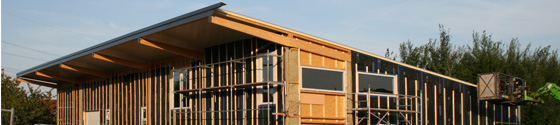

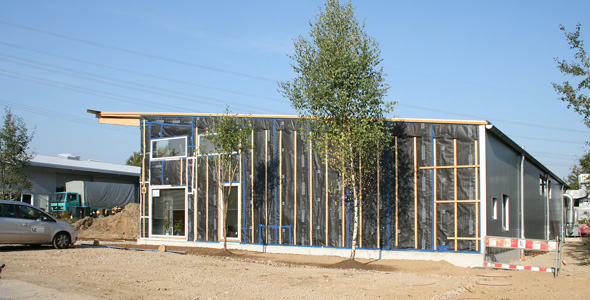

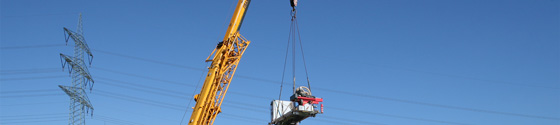

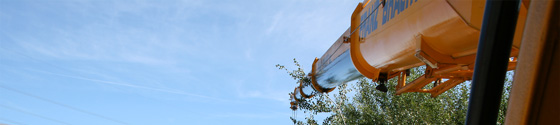

Maschinentransporte sind immer spektakulär: Wir zogen Ende August 2009 um.

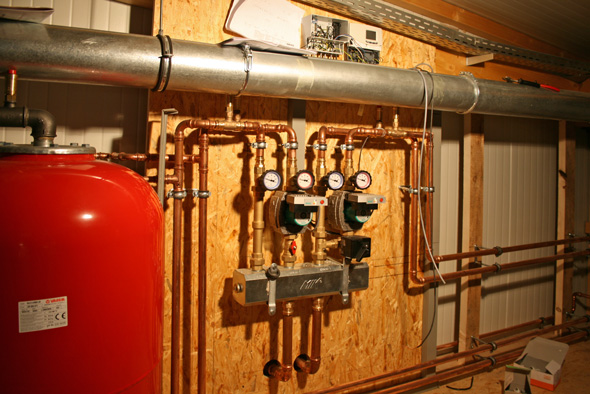

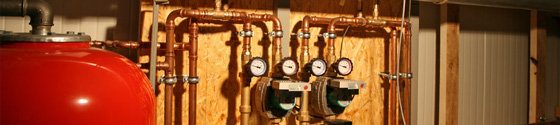

Heizung: Gute und saubere Arbeit der Firma Heiner Höfel aus Wuppertal.

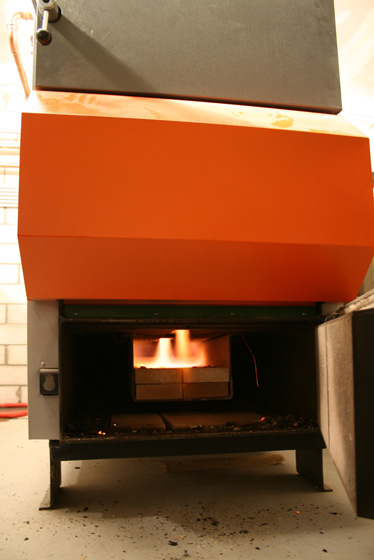

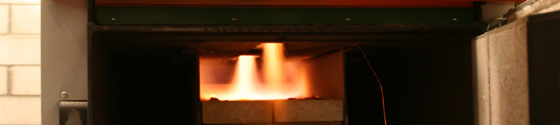

In dem Holzvergaserkessel werden unsere Reste stofflich zerlegt und die entstehenden Gase verbrannt. Saubere und effiziente Beheizung von Halle und Büro, ohne fossile Brennstoffe!

"Klamoniut" von Ulf Feldhoff aus Witten hängt in unserem Büro.

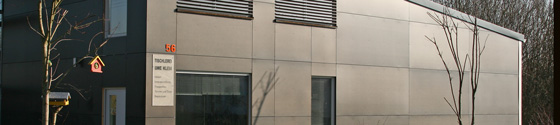

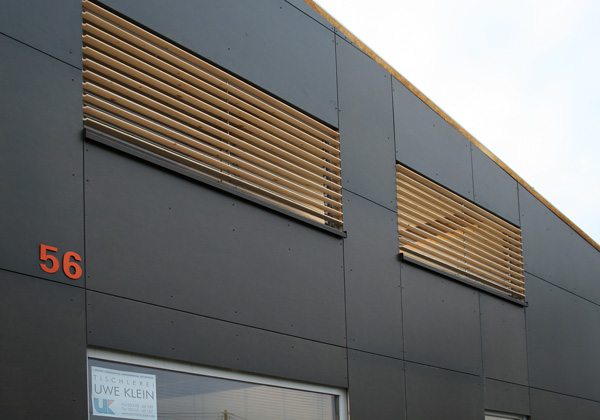

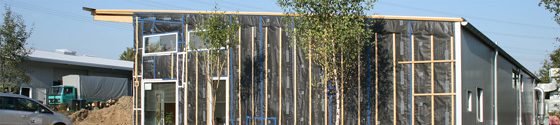

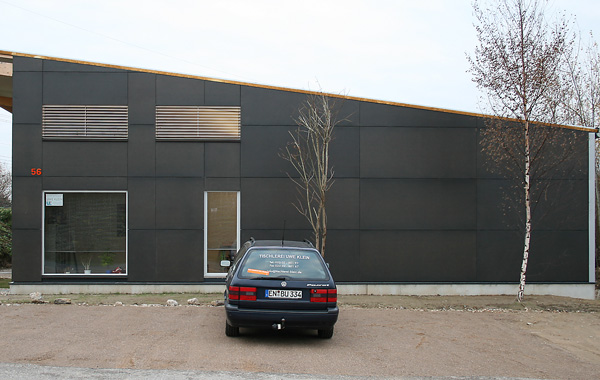

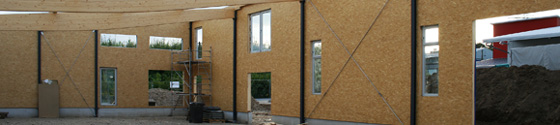

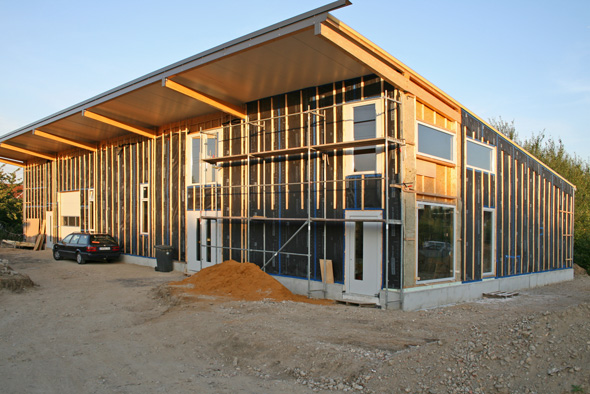

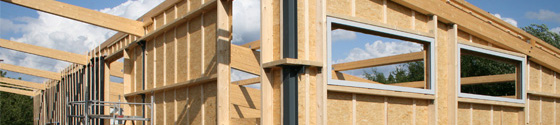

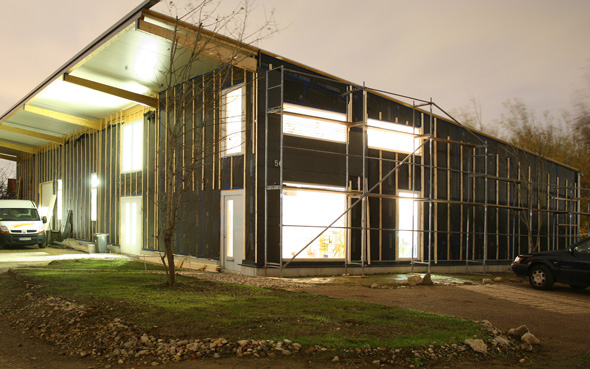

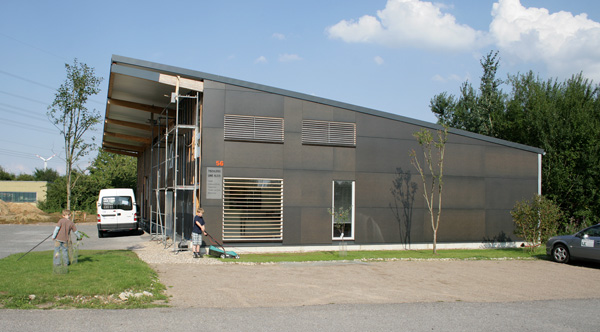

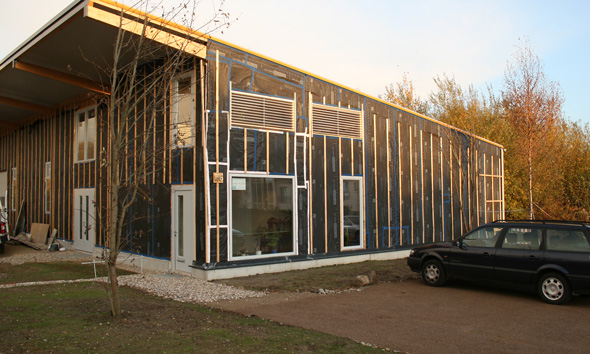

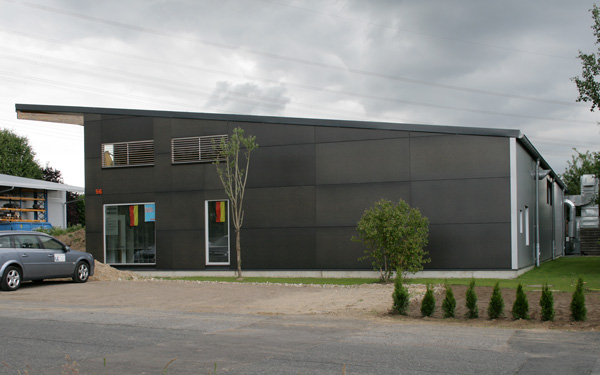

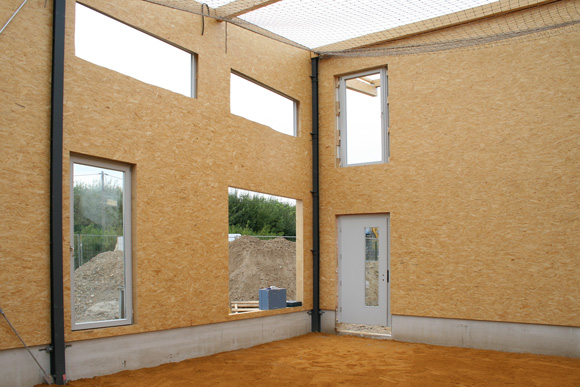

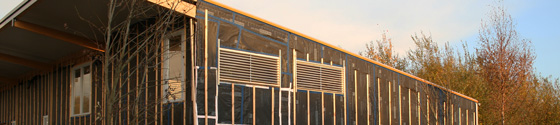

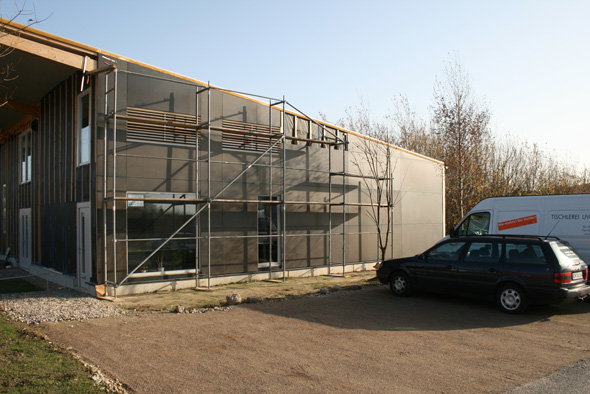

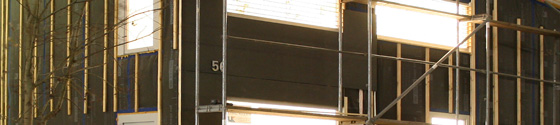

Die Vorderfront wurde rechtzeitig vor Regen und Kälte fertig: RESOPAL® pur. Die Flächen werden ausbleichen und bräunliche Holztöne mit verschiedenen Schattierungen annehmen.

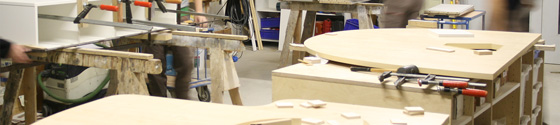

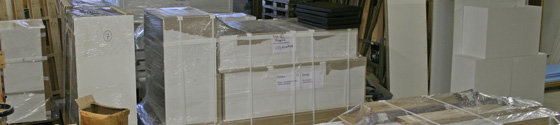

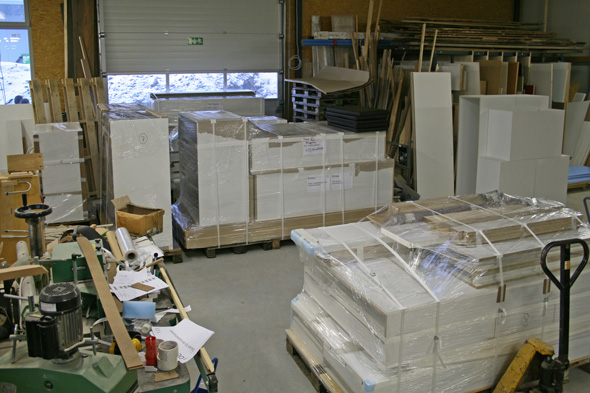

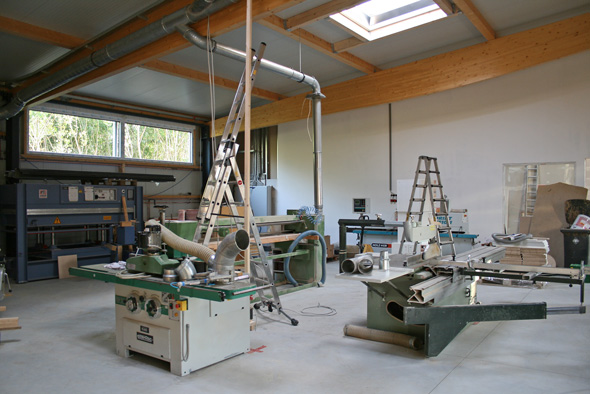

Jetzt haben wir auch Platz für grössere Projekte: Messestände für die ISPO, Januar 2010.

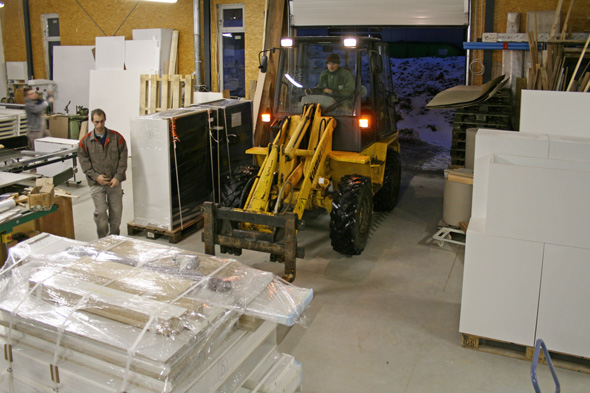

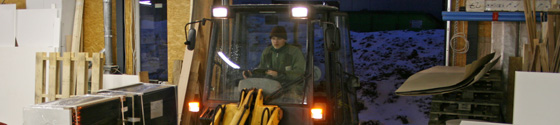

Die Paletten wurden wegen des harten Winters und unserer unfertigen Einfahrt mit einem Radlader auf den Sattelzug verladen.

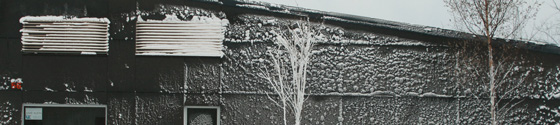

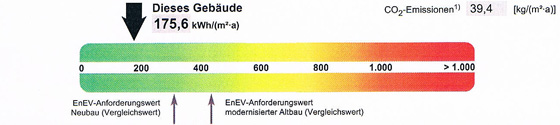

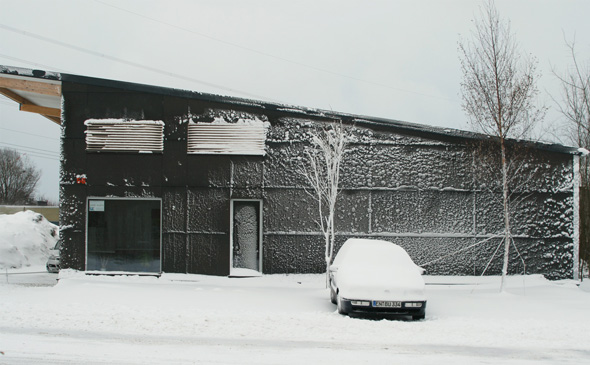

Der harte Winter hat gezeigt: Die Isolierung ist sehr gut. In unserem Energieausweis stehen

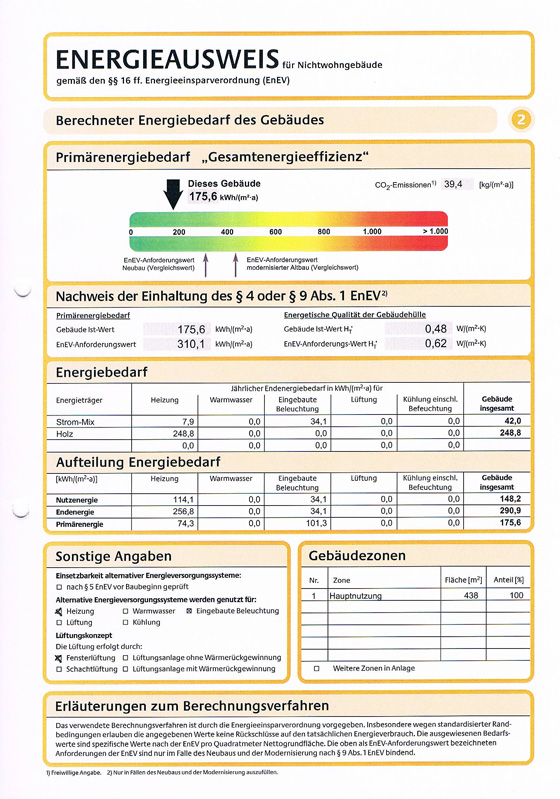

175,6 kWh/(m²a), damit sind wir 43% unter der aktuellen EnEV-Anforderung für Neubauten.

Im letzten Sommer wuchsen die Sonnenblumen -mit einem Zaun vor den Kaninchen geschützt.

Die Meisen haben wir im Winter gefüttert, die Bienen bedienten sich danach selbst.

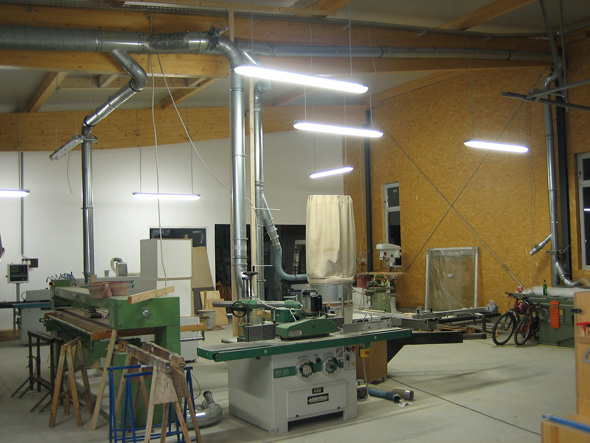

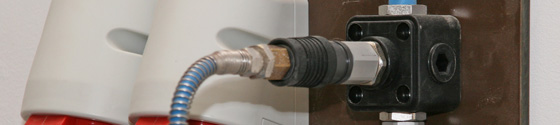

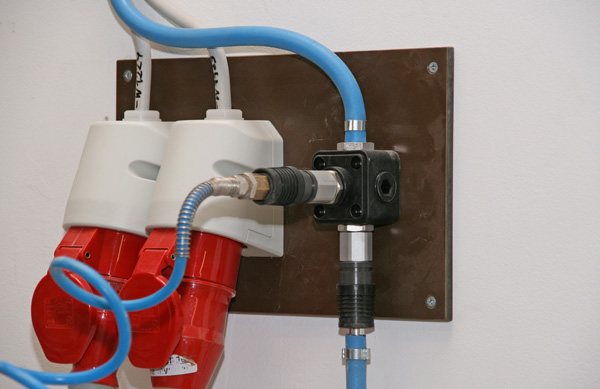

Die Druckluft-Anlage ist fertig.
